本网讯? 日前,金年会集团新能源项目部前线发来讯息:宁德时代新能源科技有限公司(CATL)220kV润源变电站完成启动送电!
润源变电站位于时代新能源科技有限公司湖西工业园内,占地面积约6800平方米,站用变设置两台24MVA变压器。变电站于2017年6月1日启动施工,8月29日配电装置楼周全封顶;2018年2月完成站内电气一二次装置,于2018年年5月份受福建省质电力监站及国网供电公司验收;于2018年8月23日-24日乐成完成了首次启动送电!
润源变电站建设是时代新能源科技有限公司的的要害工程,关系到湖西园区内的总体供配电使用与建设节点的统筹安排,公司向导高度重视工程建设进度,多次深入现场指导事情;全体参建职员笃志一线,自动放弃节沐日,战胜夏日天气炎热、台风骤雨,冬天寒风砭骨的倒运施工情形,抓紧一切可抓紧的实力,争时间、抢进度,确保工程进度合理衔接,包管了这一重点项目的顺遂投产,为公司赢得了口碑,获得时代新能源业主的高度一定。

220kV主变压器中性点成套装置装置

220kV主变压器

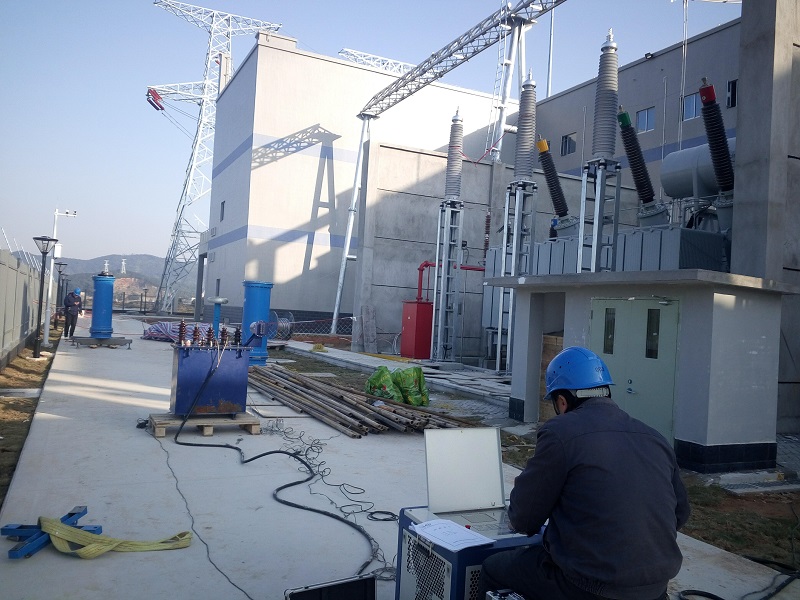

220kV主变高压侧、中压侧中性点低压侧耐压试验
